欢迎光临湖北雨晴防水工程有限公司!
  全国免费服务热线:400-999-0949


您现在的位置:首页 > 新闻中心 > 防水信息


防水工程土工布如何更合理化施工?

发布日期:2016-9-23   编辑:hbyqfs   阅读次数:4660

  防水土工布施工工艺,底材必须坚固、平整、干净,无灰尘、油腻、蜡、脱模剂等以及其它碎屑物质;基面有孔隙、裂缝、不平等缺陷的,须预先用水泥砂浆修补抹平,伸缩缝建议粘贴塑胶条,节点须加一层无纺布,管口填充建议使用管口灌浆料填充;阴阳角处应抹成圆弧形(或V字型);确保基面充分湿润,但无明水;新浇注的混凝土面(包括抹灰面)在施工前应让其干固完全。



  施工中,首先要用料径较小的砂土或粘土找平基面,然后再铺设土工膜。土工膜不要绷得太紧,两端埋入土体部分呈波纹状,最后在所铺的土工膜上用细砂或粘土铺一层10cm左右过度层。砌上20-30cm块石(或砼预制块)作防冲保护层。施工时,应尽力避免石块直接砸在土工膜上,最好是边铺膜边进行保护层的施工。复合土工膜与周边结构物连接应采用膨胀螺栓和钢板压条锚固,连接部位要涂刷乳化沥青(厚2mm)粘接,以防该处发生渗漏。

  复合土工膜的接缝处理是一个关键工序,直接影响防渗效果。

  一般接缝方式有:

  ①搭接:搭接宽度宜大于15cm;
  ②热焊:宜于稍厚的土工膜基材,焊缝搭接宽度不小于5CM(不推荐胶接,长时间水浸泡易开胶,防渗效果差)。


  防水土工布施工:

  1.底部防渗土工膜(铺规格300g/0.5mm/㎡两布一膜PE防水土工布)铺设顺序为从下游向上游,由基坑一岸向另一岸铺设;

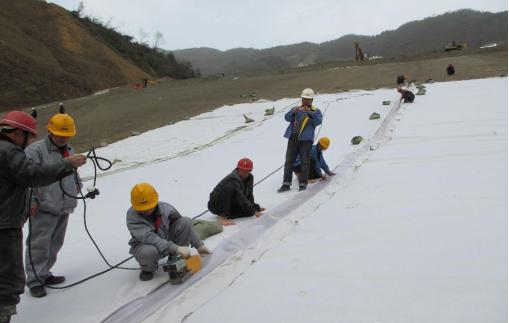

  2.基坑侧面防渗土工膜铺设顺序为从上向下,由边坡底向边坡顶铺设;土工膜的连接采用土工膜专用焊接机焊接法(焊接机焊接两道,搭接不小于10cm);
  3. 防渗土工膜施工程序:底及边坡土方修整并验收合格→土工膜铺设、剪裁→对正、搭齐→搭接施工→检测→修补→复检→验收→30mm水泥砂浆。


搜索标签:防水施工,防水土工布,施工工艺

[上一篇]: 旧房防水施工及水路改造的流程和注意事项
[下一篇]: 污水处理厂的水池伸缩缝堵漏施工技术



全国服务热线
400-999-0949
电话
0717-6336728
